Ход работ на объектах нацпроекта "Инфраструктура для жизни": Путепровод через железную дорогу на км 1+890 объездной автомобильной дороги г. Апатиты

19.06.2025

На объекте "Путепровод через железную дорогу на км 1+890 объездной автомобильной дороги г. Апатиты" продолжаются ремонтные работы.

В настоящее время мостовики выполняют -
⚒На пролетном строении:

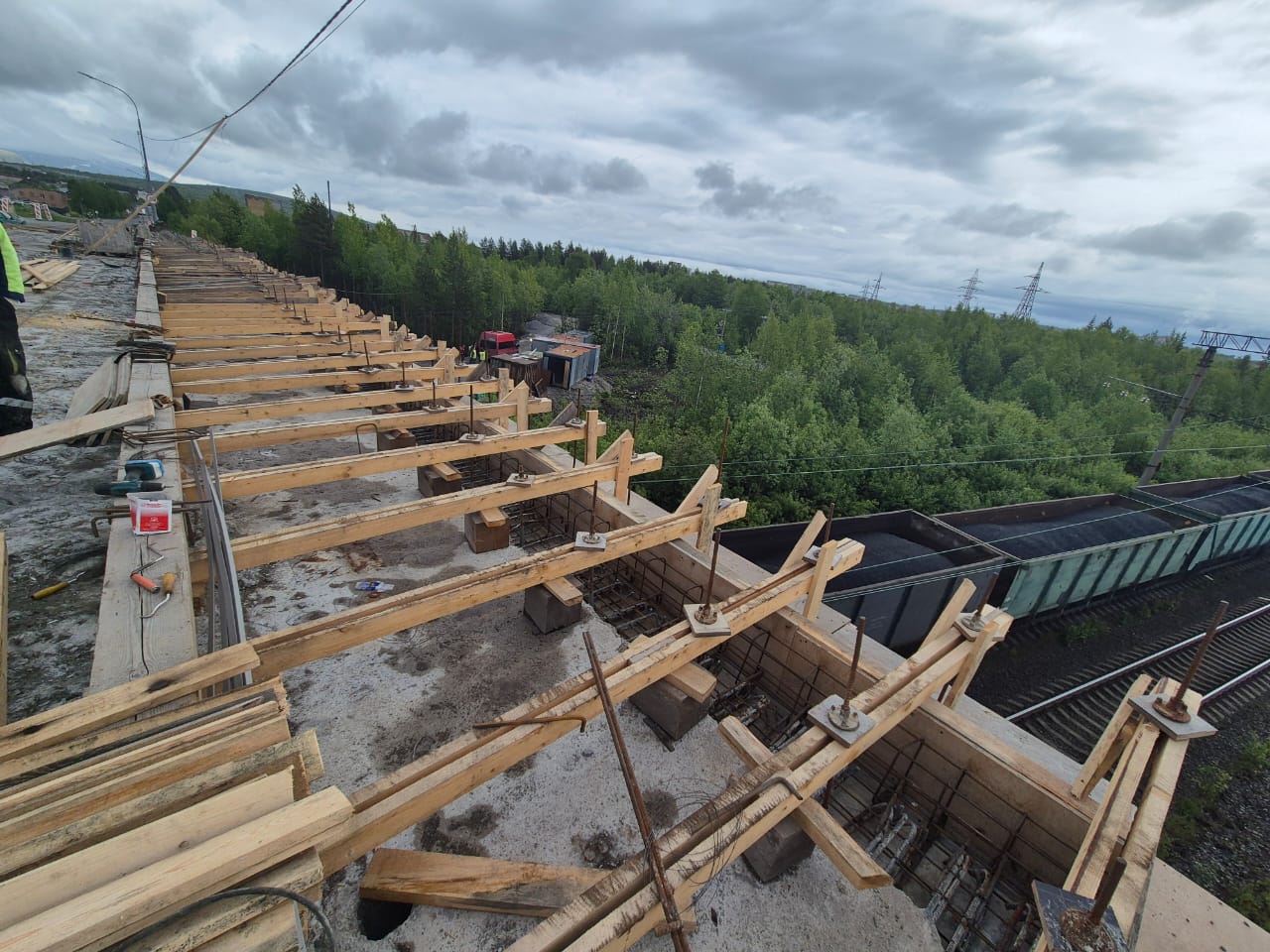

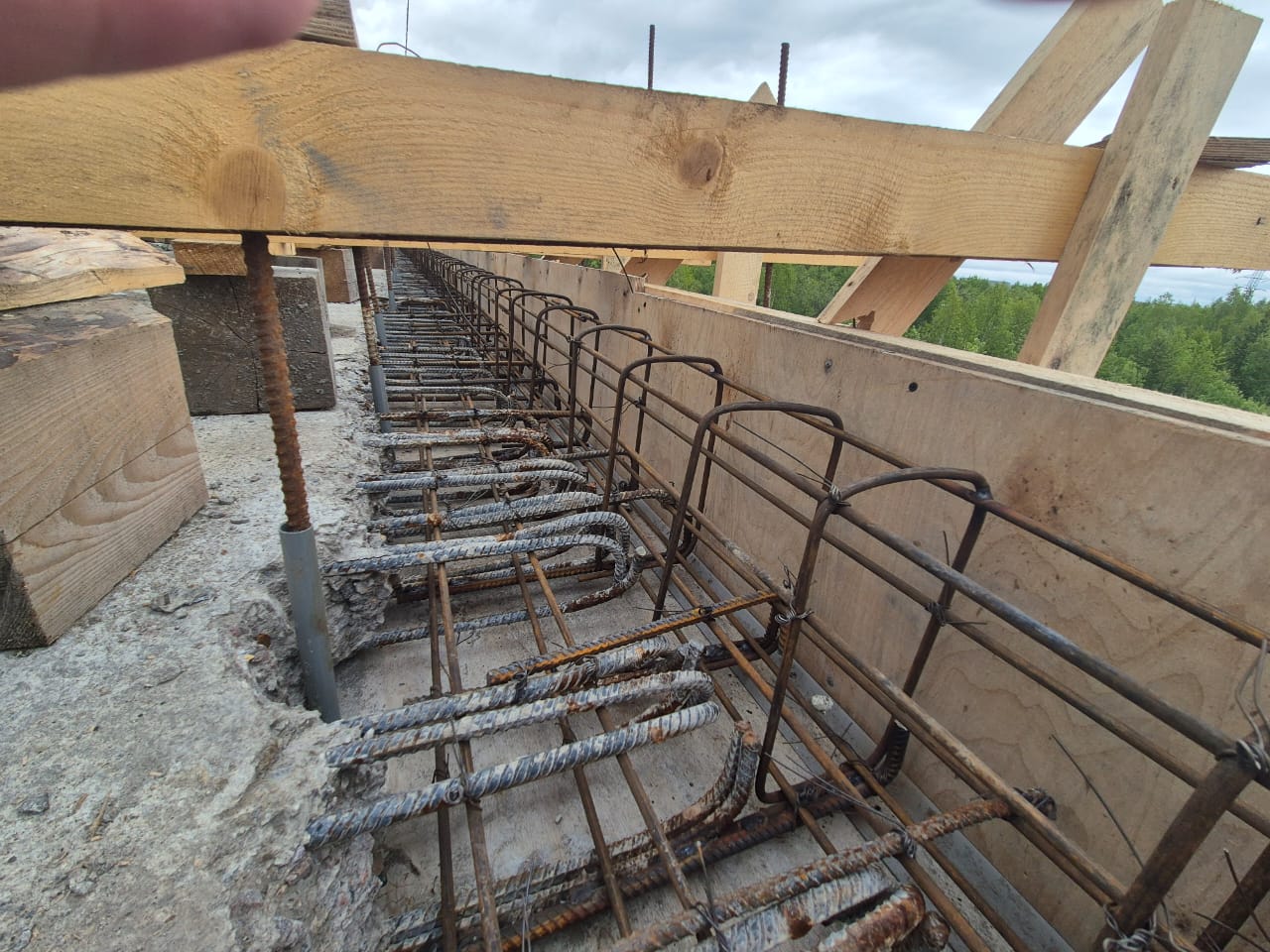

- устройство монолитных железобетонных участков балок пролетных строений (крайних и торцевых);

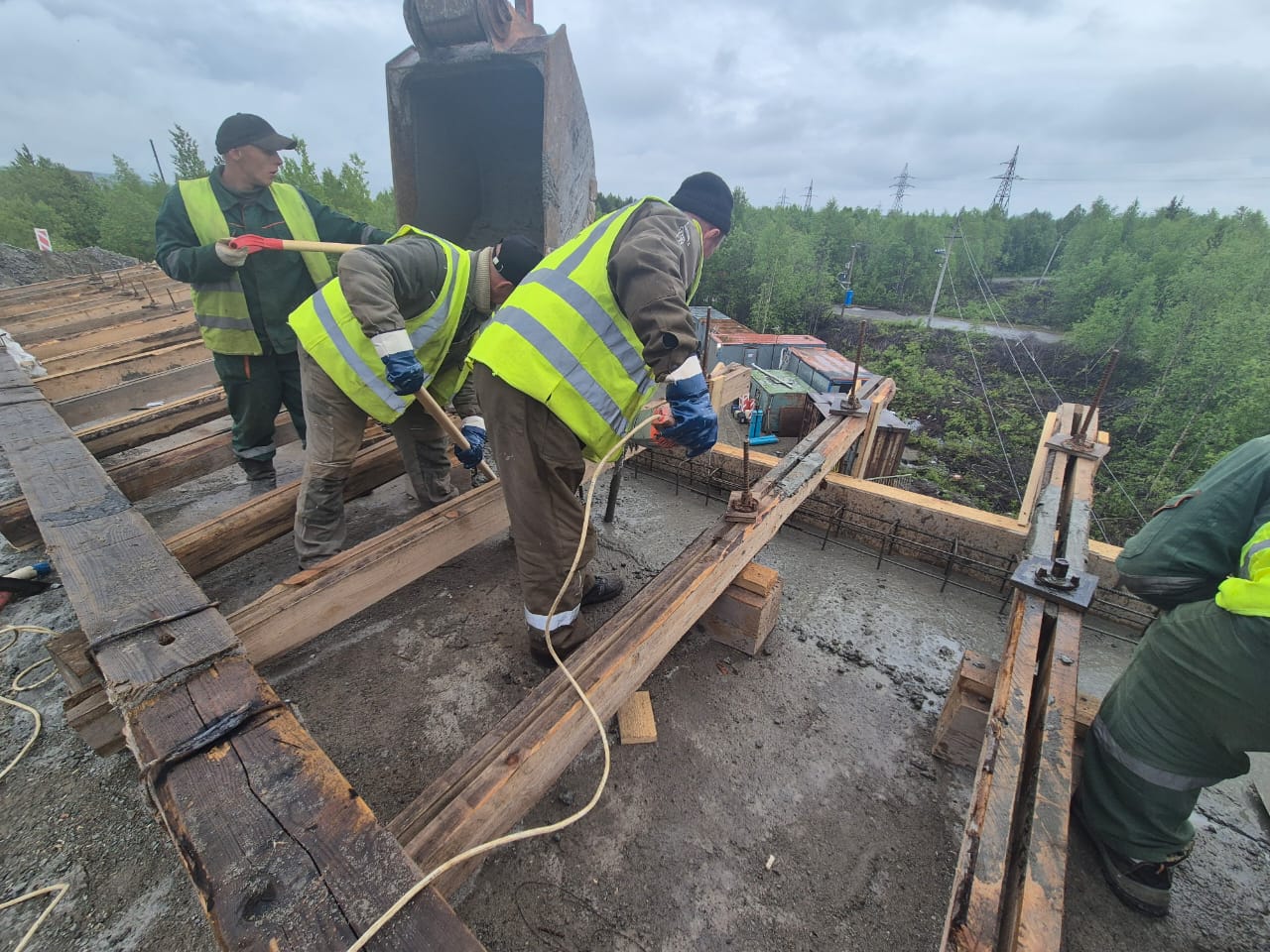

- восстановление швов омоноличивание пролетных строений.
⚒На мостовом полотне:

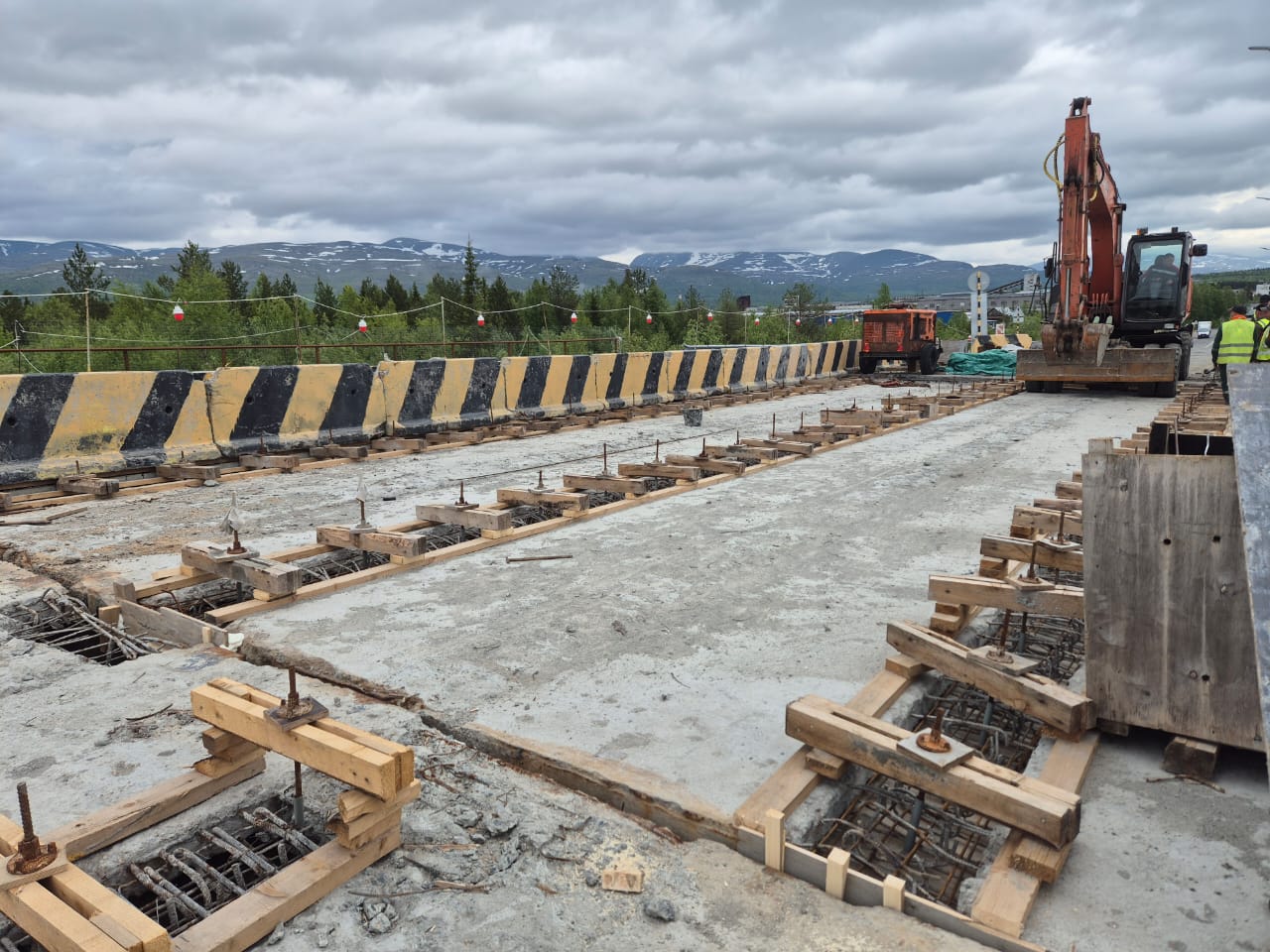

- установку и заполнение бетоном цоколей барьерного ограждения;
- установку водоотводных устройств;
- пескоструйную очистку поверхности железобетонной плиты проезжей части;
- устройство водоотвода и гидроизоляцию проезжей части моста и тротуаров.
Общий процент выполнения составляет 43 %.
